En fase final reparación del túnel de la bahía de La Habana

Las obras de reparación en el carril Cabaña-Habana del túnel de la bahía capitalina están a punto de concluir, tras 11 jornadas de trabajo intensas debido a la complejidad de las labores.

En las tareas de mantenimiento de este carril surgieron más obstáculos que en las realizadas el mes pasado en el carril Habana-Cabaña, pues se identificaron más azulejos rotos y mayores dificultades con la iluminación. Además, el aletón del lado de esta vía del túnel tuvo gran desprendimiento de escombros al raspar el muro, el cual mostró altos signos de deterioro.

Sin dudas, la mayor dificultad que comentan los jefes de obra radica en los horarios de trabajo, pues esta vez se trabajó 12 horas al día en el aletón y 7 horas diarias dentro del túnel, en el horario de la madrugada, a diferencia de la vez anterior cuyo flujo de trabajo era de 24 horas.

Con la responsabilidad de tener limpio y despejado el túnel a las 5:00 horas,  para la reanudación del tránsito de vehículos puntualmente a las 6:00, los obreros se han visto obligados a montar y desmontar, cada día, andamios y equipamiento, lo cual ha provocado una menor eficiencia de las labores.

Sin embargo, las brigadas de trabajo han asumido los esfuerzos de estas reparaciones para beneficio de la población, que no ha visto cerrado el túnel en el horario del día, salvo la jornada en que durante algunas horas se realizó el bacheo dentro del túnel.

Con respecto a las labores acometidas, fueron sustituidos muchos de los azulejos dañados de las paredes, se pintaron puertas y se realizaron limpiezas parciales con agua a presión en paredes y techos. Asimismo, se reemplazó el cableado de la iluminación y se colocaron nuevas luminarias. Desaparecen así los grandes conos de sombras que dificultaban la circulación por el carril.

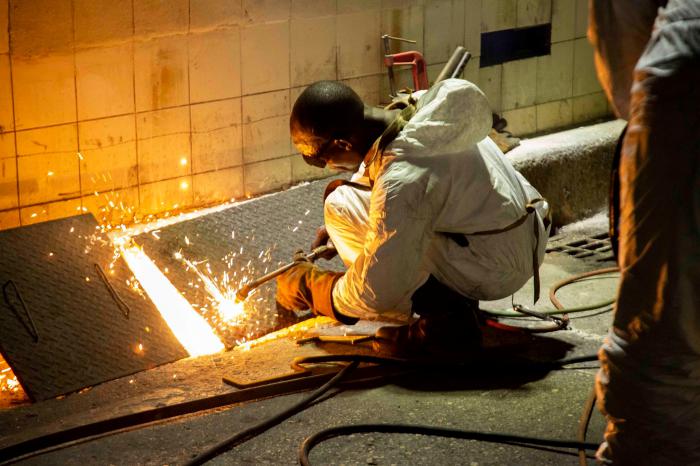

Las afectaciones en el techo han sido tapadas y pintadas. Las baterías de las rejillas fueron saneadas y se colocaron las tapas de los registros eléctricos.

Los baches encontrados dentro del túnel se han cubierto, además de los de la salida del túnel hacia la calle Zulueta. Falta por bachear la entrada del vía Cabaña-Habana.

Reconocemos la disciplina que han tenido los conductores y el papel que han jugado los agentes de la Dirección Nacional de Tránsito en el control de la circulación segura por esta vía durante estos días en que se ejecuta la reparación.

Todas las obras concluirán este martes 14 de mayo a las 24:00 horas.

(Tomado del perfil de Facebook de Eduardo Rodríguez Dávila)
